582 - Umraniye Metrosu - IBBKentiçi Ulaşım

Kirazlı-Bakırköy metrosu (M3)


Kirazlı-Bakırköy metrosunun kapsamı, güzergahı, durakları, bağlantıları ve tarihçesi:

Projeye genel bakış

  • Proje sahibi: Ulaştırma Bakanlığı
  • Yüklenici: Aga Enerji (inşaat ve elektromekanik)
  • Kontrat tarihi: 3/2015
  • Kontrat süresi: 1200 gün
  • Sözleşme bitiş tarihi: 6/2020
  • Sözleşme bedeli: 273 milyon Avro

Güzergah

Kirazlı-Bakırköy metrosu (M3)

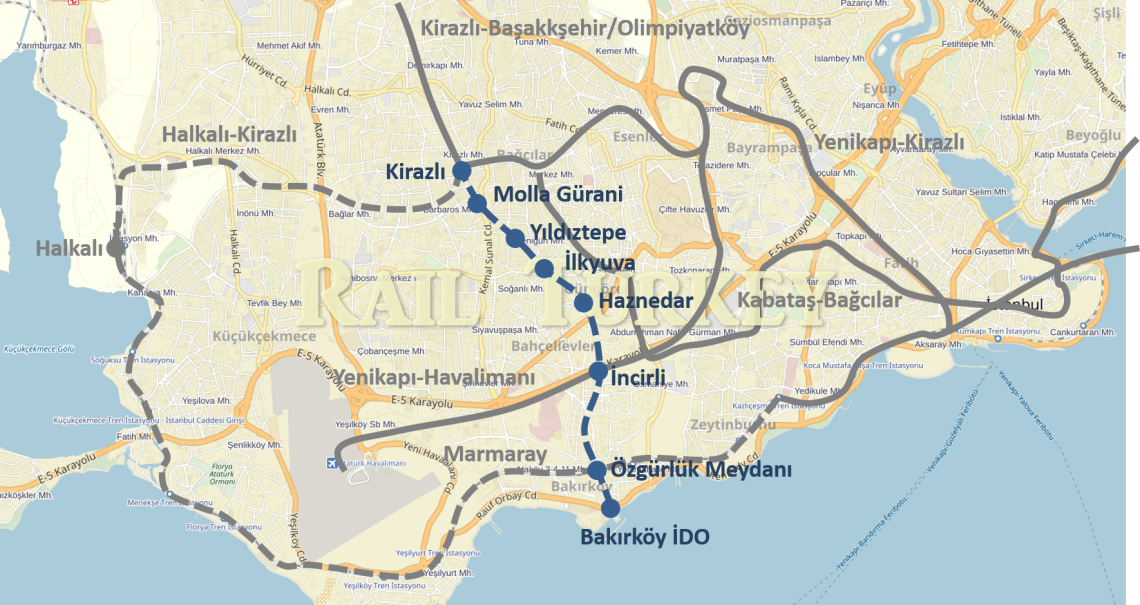

Kirazlı-Bakırköy metrosu (M3) güzergahı

Duraklar/bağlantılar

Kirazlı Yenikapı-Kirazlı ve Kirazlı-Halkalı metroları) – Molla Gürani – Yıldıztepe – İlkyuva – Haznedar – İncirli (Yenikapı-Havalimanı metrosu ve Metrobüs) – Özgürlük Meydanı (Marmaray) – Bakırköy İDO (İDO deniz otobüsleri)

Proje özellikleri

Kirazlı-Başakşehir metrosunun devamı olarak inşaa edilen ve Başakşehir’i Bakırköy sahiline bağlayacak metro projesi.

  • Hat uzunluğu: 8.9 km
  • Seyahat süresi: 13.5 dakika

Tarihçe

  • 2006
    Yenikapı-Bağcılar raylı sistem projesi iptal edildi. Yerine Bakırköy İDO – Özgürlük Meydanı – İncirli – Haznedar – Kirazlı metro hattı planlandı.
  • Aralık 2010
    Ulaştırma Bakanlığı Ankara’da Kızılay-Çayyolu 2, Batıkent-Sincan, Tandoğan-Keçiören, İstanbul’da Otogar-Bağcılar, Bağcılar-Olimpiyat Köyü, Bakırköy-Kirazlı ve Bakırköy-Beylikdüzü metrolarının üzerine aldı.
  • 2013
    Yatırım planına dahil edildi.
  • 13 Kasım 2014
    Yapım ihalesine çıkıldı. 9 firma teklif verdi. En ucuz teklif Şenbay Madencilik’e ait (215 milyon Avro).
  • 3 Mart 2015
    İhaleyi Aga Enerji kazandı (273 milyon Avro). İşin süresi 1200 gün.
  • 13 Mart 2015
    Yer teslimi yapıldı. İş bitim tarihi Haziran 2018.
  • 30 Mart 2015
    Müşavirlik hizmetleri ihalesinde teklifler alındı.
  • 28 Mayıs 2015
    Müşavirlik hizmetleri ihalesi Yüksel Proje’nin. Sözleşme bedeli 24 milyon TL.
  • 11 Haziran 2016
    Temel atma töreni yapıldı.
  • Şubat 2017
    Tünel kazısında kullanılacak iki adet TBM Bakırköy sahildeki istasyona indirildi.
  • Şubat 2018
    Projede istasyon kazıları %35, tünel kazıları %20 seviyesinde. AYGM, bitiş tarihini Haziran 2020 olarak güncelledi.
  • 30 Nisan 2008
    Yüklenici, 32 aylık süre uzatım talebinde bulundu.
  • Mayıs 2018
    Ak Parti seçim beyannamesinde kentiçi raylı sistem projeleri için hedeflenen bitiş tarihleri açıklandı. Marmaray için 2018 sonu, Gaziray için 2019 Bakırköy-Kirazlı, Halkapınar-Otogar, Kaynarca-Sabiha Gökçen, Kabataş-Mahmutbey, Gayrettepe-3. Havalimanı, Ataköy-İkitelli, Kayseri Anafartalar tramvay için 2021, Halkalı-3. Havalimanı, Ümraniye-Göztepe, Kaynarca-Tuzla-Pendik, Çekmeköy-Sultanbeyli, Başakşehir-Kayaşehir, Erzurum ve Erzincan tramvayları için 2022, Kirazlı-Halkalı, Mahmutbey-Bahçeşehir için 2023.
  • Eylül 2018
    Bakırköy-Kirazlı, Göztepe-Ataşehir-Ümraniye, Çekmeköy-Sultanbeyli metro hatları için 2019’a kadar ödeme yapılmayacağının bildirildiği, bu yüzden yüklenicilerin zorunlu çalışmaları tamamlayıp şantiyeleri kapattığı medyada yer buldu.
  • Ekim 2018
    Fiziki ilerlemenin %20 olduğu ve Ekim 2020’de tamamlanmasının hedeflendiği açıklandı.

Kapak fotoğrafı: İstanbul Büyükşehir Belediyesi ©

Sorularınız/yorumlarınız

Aşağıya bilgilerinizi girin veya oturum açmak için bir simgeye tıklayın:

WordPress.com Logosu

WordPress.com hesabınızı kullanarak yorum yapıyorsunuz. Çıkış  Yap /  Değiştir )

Google+ fotoğrafı

Google+ hesabınızı kullanarak yorum yapıyorsunuz. Çıkış  Yap /  Değiştir )

Twitter resmi

Twitter hesabınızı kullanarak yorum yapıyorsunuz. Çıkış  Yap /  Değiştir )

Facebook fotoğrafı

Facebook hesabınızı kullanarak yorum yapıyorsunuz. Çıkış  Yap /  Değiştir )

Connecting to %s

This site uses Akismet to reduce spam. Learn how your comment data is processed.
